您所在的位置:首页 >> 项目动态 >> 重点项目 重点项目

全力推进园博园外围环境提升整治工程

发布时间:2022/7/9 9:20:06    浏览次数:3513    来源: 润科集团、金海环保 郭阳、周振泳

6月底以来,第十二届园博园外围环境提升整治工程多点开工,园林绿化工程和口袋公园工程齐头并进,施工人员全力以赴抢抓工期,力争工程建设早日完成。园博园外围环境提升整治工程预计8月底完工



static/picture/1微信-第十二届园博园外围环境提升整治工程开始施工3.png

该工程位于海州区花果山大道(港城大道苍梧路)、霞辉路(花果山大道文苑路)、文苑路(晨光路霞辉路)、宾馆北路(花果山大道文苑路),共计8900米,主要内容为修复花果山大道(港城大道苍梧路)的道路路面坑洼、标志标线、路面铺装、道板砖、井盖等,提升改造道路中分带、侧分带及交叉口绿化景观,建设口袋公园,增设园博园吉祥物、雕塑、灯箱广告等,更换霞辉路(花果山大道文苑路)、文苑路(晨光路霞辉路)、宾馆北路(花果山大道文苑路)3条道路的行道树。

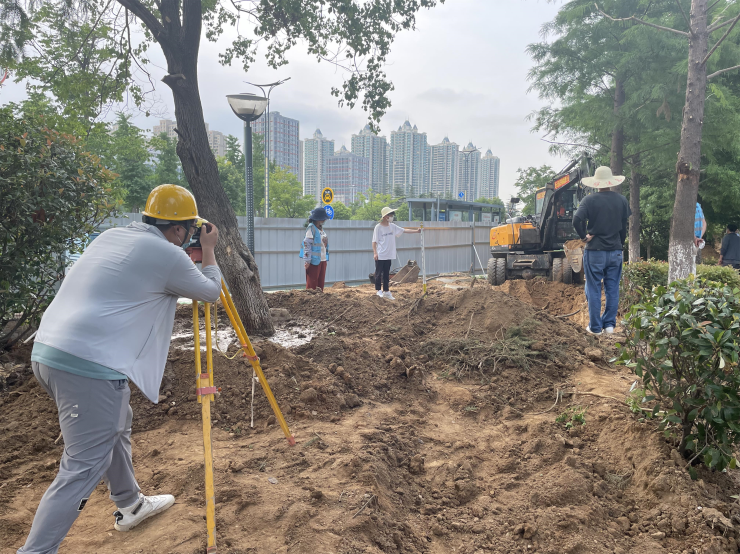

static/picture/1微信图片_20220712171121.jpg

在苍梧新华苑西侧和苍梧家苑东侧施工现场,施工人员正在定点放线,配合挖掘机进行园路基础开挖施工、移植苗木,统计需要更换的苗木,同时搭设口袋公园临时施工围挡,保证施工安全。由于施工界面复杂,涉及强电、天然气、军事光缆、自来水、其他弱电管线等安全隐患,在工序安排上实行“开一段、干一段、收一段”策略,化整为零,安全高效进行施工。项目组克服花果山大道交通承载压力大、工期紧、反季节栽植等不利因素,加快施工进度,全力冲刺建设任务。截至目前已完成3个口袋公园施工围挡搭设850,园路基础开挖230米,统计移植苗木2090余株并完成移植420

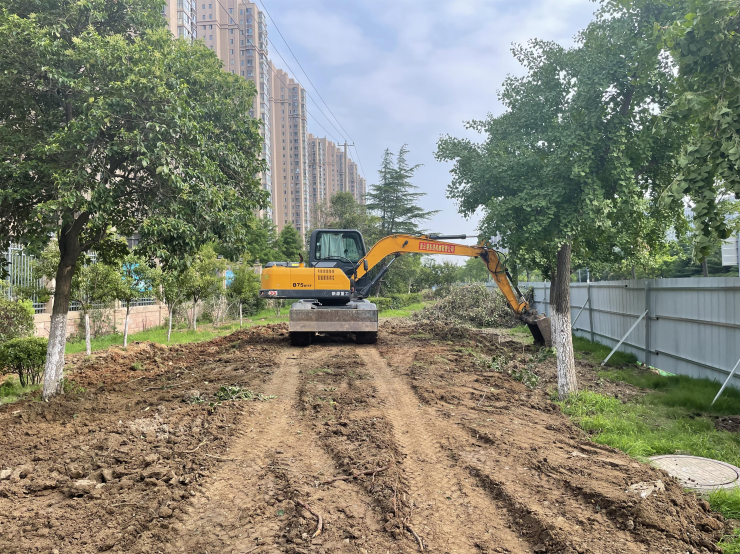

static/picture/1微信图片_20220712171113.jpg

下一步,项目部将在做好疫情防控的同时,加快推进口袋公园透水砖铺设、造型树池砌筑、苗木移植等工作,确保项目如期完工。

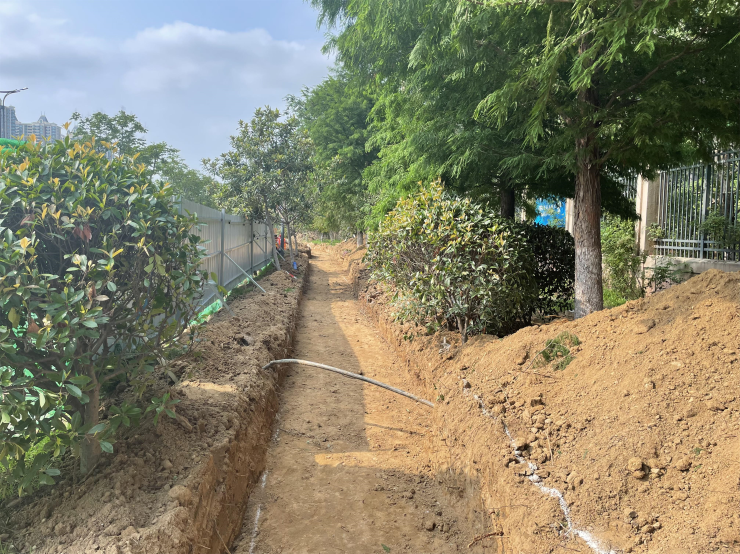

static/picture/1微信图片_20220712171116.jpg
